Nødforbindelse



Projektet med at etablere en forsyningsledning mellem Asnæs og Fårevejle St. By Vandværker er i gang.

Ledningens forløb er fra Asnæs Vandværk langs kanalen mod Åvangsvej 10 på Aspagårdens marker. Herfra op mod læhegnet mod Sandlyvej på Aspagårdens og Følvangs marker. Ved læhegnet krydser ledningen de tre marker med brak, placeres bag træerne langs Sandlyvej på Følvangs jorder og langs vejen over René Nielsens matrikel. Endelig kobles den nye forsyningsledning til den eksisterende Ø110 vandledning, der ligger i gangstien mellem Sandlyvej 36 og villakvarteret.

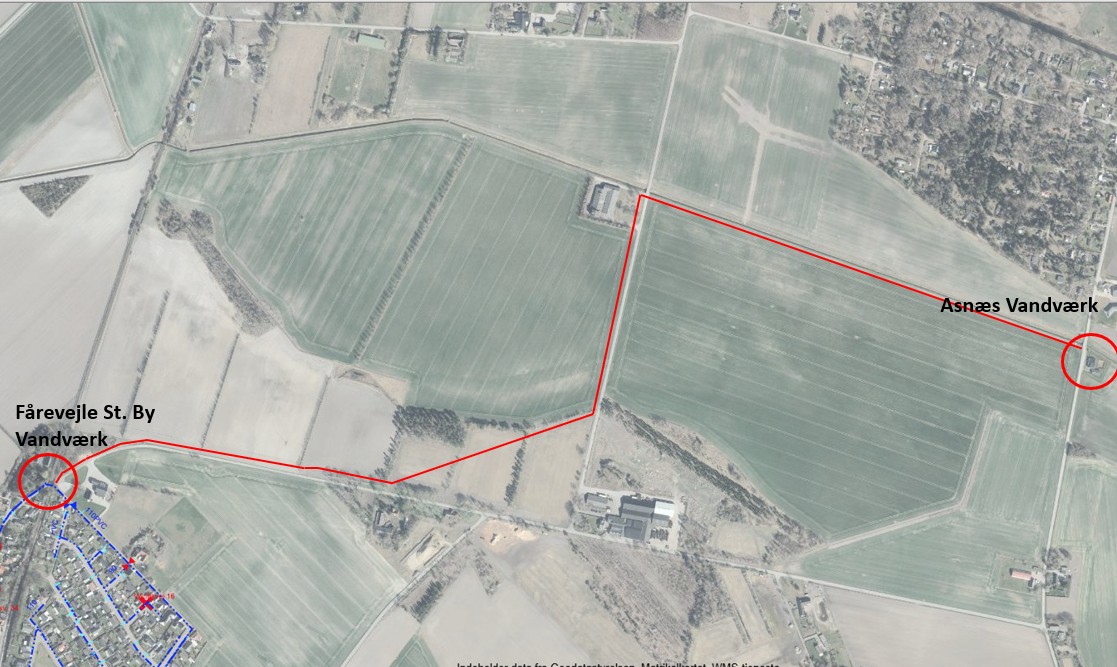

Overblik over forsyningsledningens forløb.

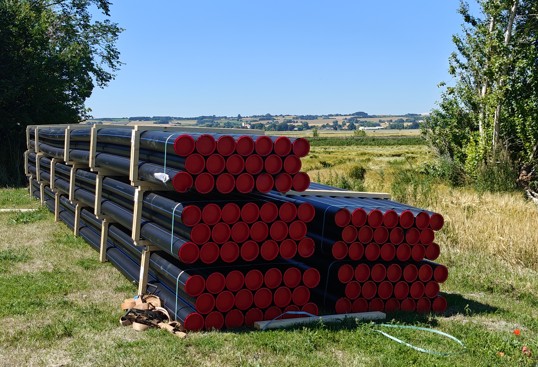

Den 10. juli blev forsyningsledningerne leveret, og er placeret på tre lokationer, hvorfra folkene fra Jacob Post, som skal udføre den styrede underboring, svejser dem sammen i uge 29 og 30. Svejsning blev afsluttet torsdag i uge 30.

Arbejdet skrider godt frem

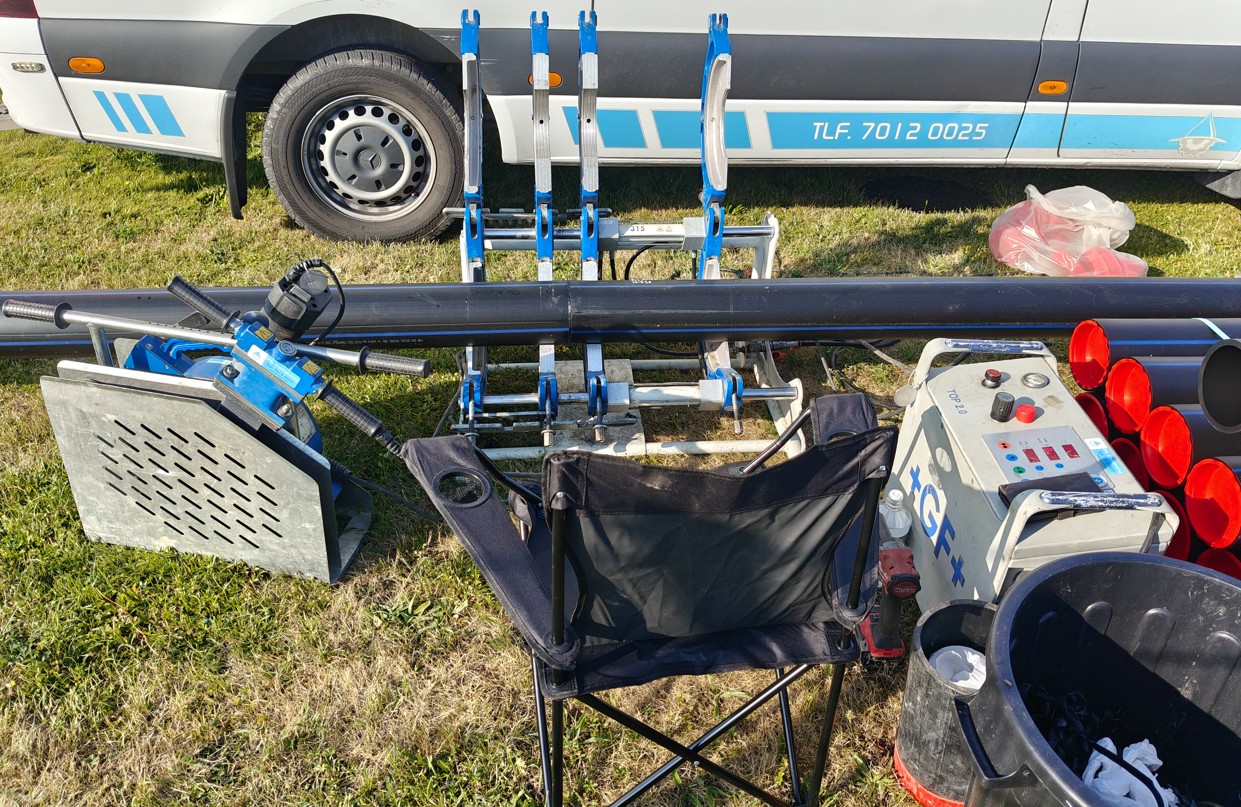

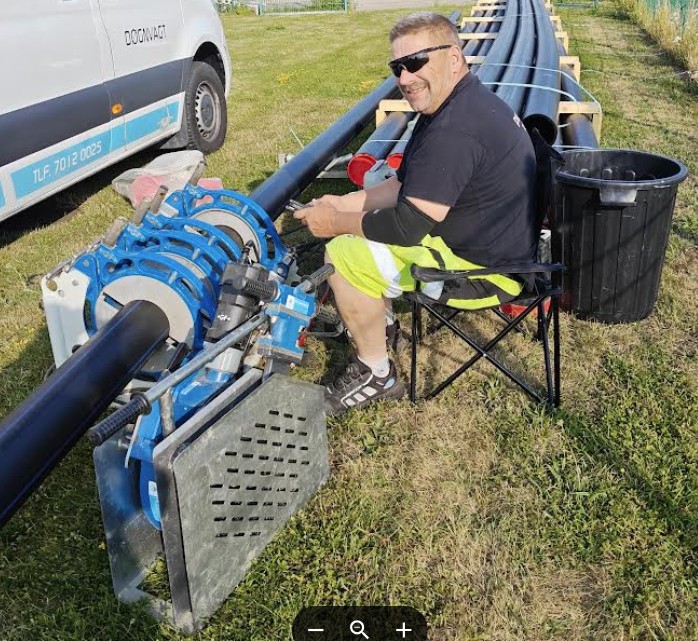

Nu er svejsningen af den nye 2,5 km lange vandforsyningsledning i fuld gang. Rørene er 12 meter lange, hvilket betyder, at der skal udføres hele 208 svejsninger, før ledningen er samlet.

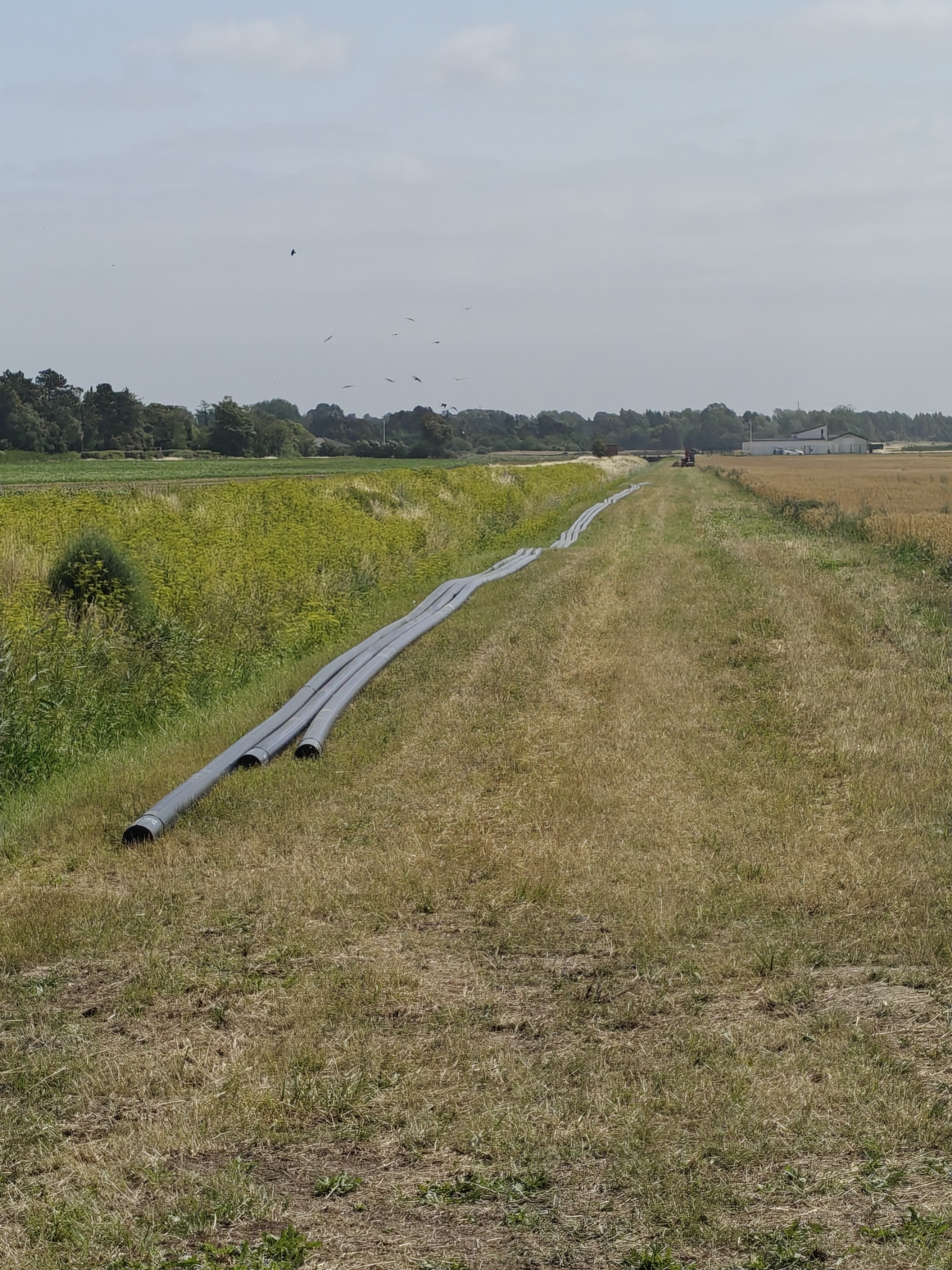

De svejste ledninger lægges klar i projektområdet til boremaskinen, som det fremgår af foto. Her ligger de svejste vandledninger langs kanalen og afventer borearbejdet går i gang.

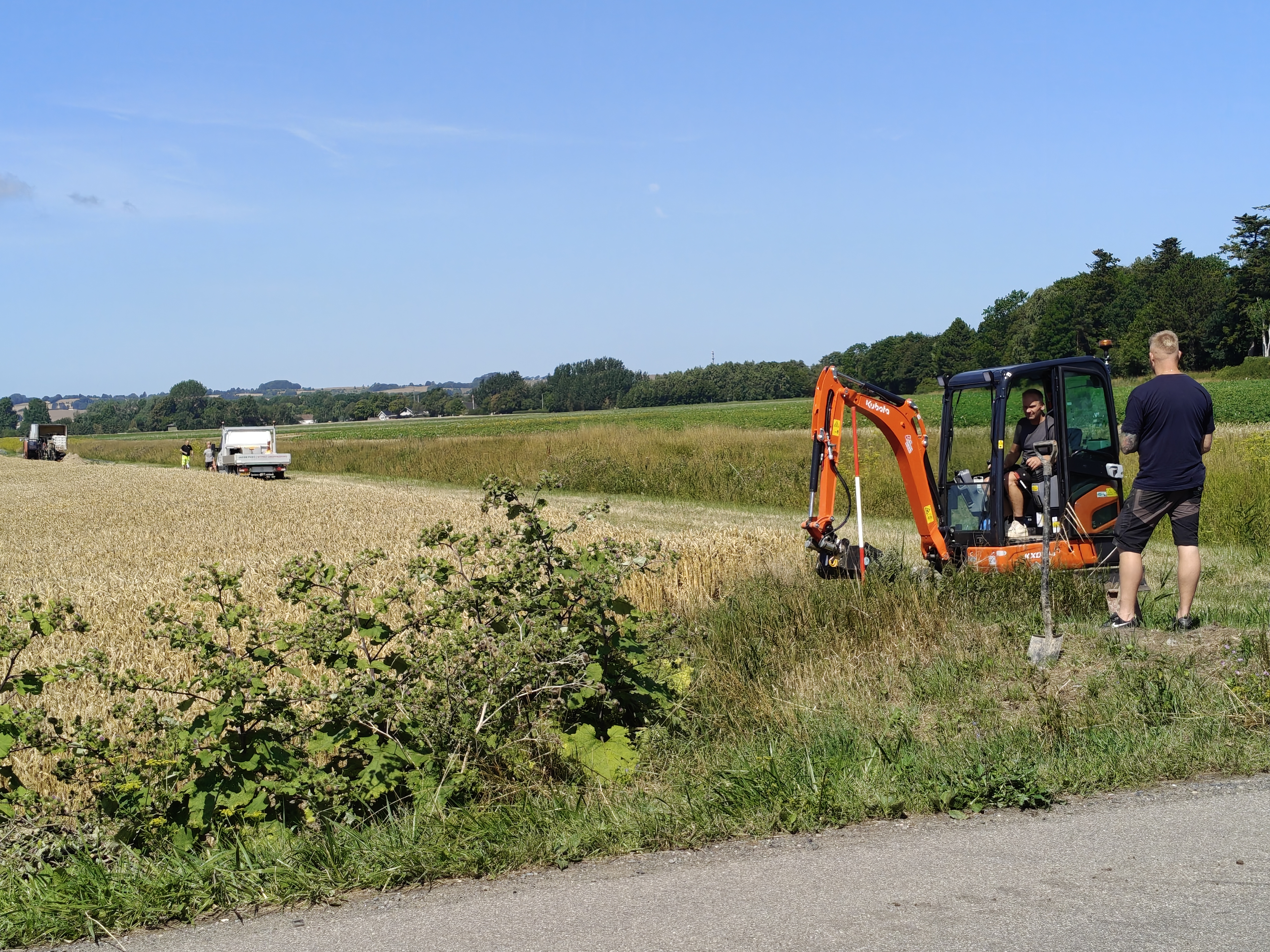

I slutningen af uge 29 går RN Service og Anlæg i gang med at grave modtagehuller til den styrede underboring. Selve underboringen starter i uge 30 og Jacob Posts folk forventer at arbejdet tager ca. tre uger, alt efter hvordan det går, og hvad boremaskinen støder på undervejs.

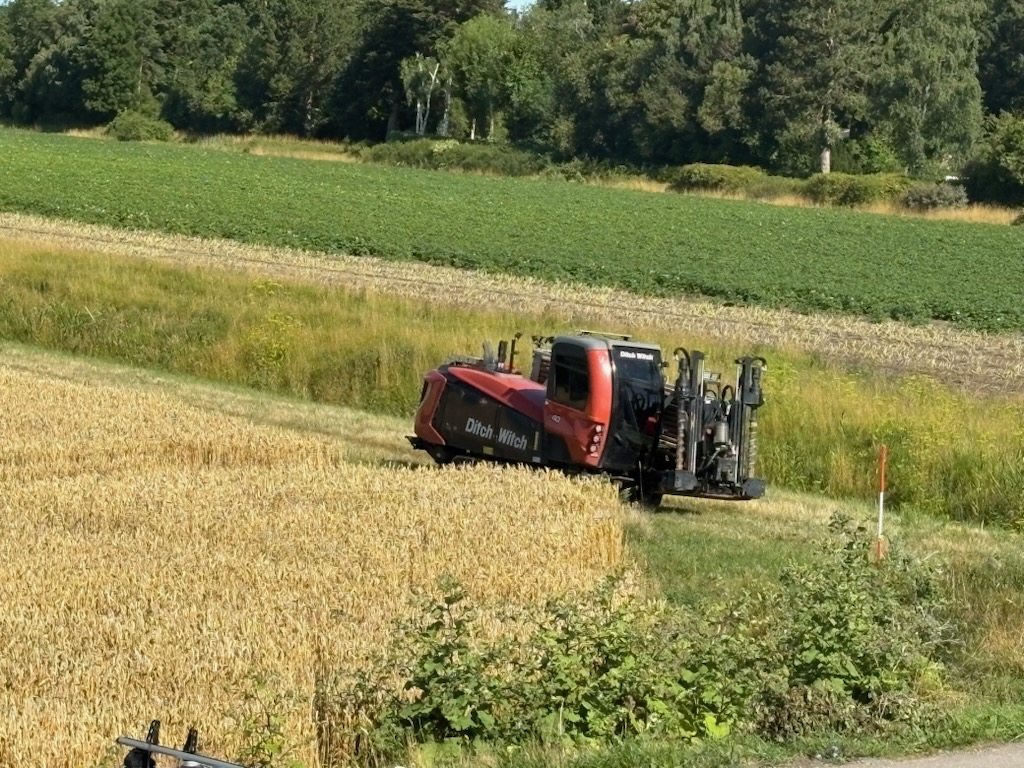

Her er boremaskinen ved at komme på plads, så understyringen kan påbegyndes.

Fra starten af uge 32 kommer Fr. Dahlgaards mandskab løbende for at samle ledningerne i modtagehullerne, efterhånden som underboringen skrider frem.


Borearbejdet har budt på ekstra udfordringer

Det blev hurtigt tydeligt, at underboringen langs kanalen var mere krævende end forventet. Selv i en dybde på 1,60 meter viste jorden sig at være meget fast – nærmest som beton – og derfor var det nødvendigt at bruge langt flere kræfter på at gennemføre trækkene.

Hvor det oprindeligt var planlagt at gennemføre trækkene med 3 ton, endte det med at kræve hele 12 ton. Der er samtidig brugt væsentligt mere boremudder end forventet, og det har betydet, at tidsplanen er blevet lidt forskudt.

Heldigvis går borearbejdet langs Åvangsvej væsentligt bedre, og der er igen god fremdrift. Forventningen er også, at underboringen hen over markerne mod Sandlyvej vil forløbe med færre udfordringer.

Hvis arbejdet fortsætter som forventet, er der en forsigtig forventning om, at borearbejdet kan være afsluttet ved udgangen af uge 34. Det er dog med forbehold for, at der kan dukke nye udfordringer op undervejs.

De næste skridt

Når ledningsarbejdet er færdigt, er det folkene fra Fr. Dahlgaard, der gennemfører trykprøvningen, inden jordarbejdet afsluttes.

Herefter mangler de afsluttende tilkoblinger til både Asnæs Vandværk og ledningsnettet i Fårevejle St. By.

Dem fortæller vi mere om, når vi nærmer os.

Projektplanen opdateres løbende, så følg gerne med her på siden.
